施工事例3 苅田港本港11地区埠頭用地造成(第三工区)工事
工事名 | 苅田港本港11地区埠頭用地造成(第三工区)工事 |
---|---|
工事場所 | 福岡県京都郡苅田町 |
工事期間 | 平成13年12月18日〜平成14年3月15日 |
発注者 | 福岡県 苅田港務所 |

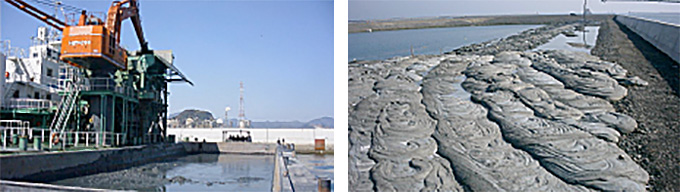

工事概要 | 本工事は、苅田港航路浚渫土砂を土運船で運搬し、固化処理を施して埋立材として投入するものである。 固化処理工法としては、PM-CLAY工法を用い、PM-C船を岸壁に設置し、ブームを用いて打設を行った。 |

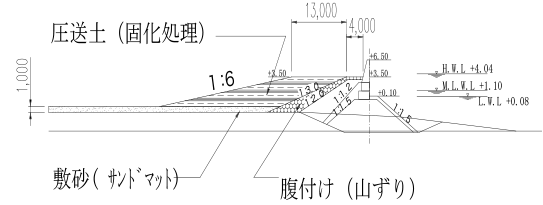

固化土量 | 22,800m3(全体埋立土量160,000m3) |
---|---|
固化材添加量 | 80kg/m3 高炉セメントB種 |
目標強度 | qu=100kN/m2 |
配合強度 | qu=200kN/m2 |
現場強度(平均) | モールド qu=465kN/m2(変動係数53.0%) |
排送距離 | 50m |
浚渫土砂 | 苅田港航路浚渫土 |
含水比 | 180〜220%(土運船) |
液性限界 | 152% |
シルト分以下 | 69% |
主要機械 | プレミックス船、セメントサイロ船(500t積) セメント供給船(250t積) |
---|
